铁路头条【英国HS2高铁项目成本攀升,再度延期】HS2项目最新成本预计已升至877亿至1027亿英镑,较2019年伦敦至伯明翰225公里线路350亿至450亿英镑的估算大幅增加;英国政府同期提交议会的报告也确认了这一成本区间,并说明该估算采用混合价格基准,包含已发生支出和未来工程成本,但未计入未来通胀影响。若按包含预测通胀的现金口径测算,项目总成本可能达到943亿至1124亿英镑。
项目通车时间也进一步推迟。原计划伦敦西部Old Oak Common至伯明翰Curzon Street段于2029年至2033年间建成开通,目前已推迟至2036年5月至2039年10月之间。包括伦敦Euston地下段以及伯明翰至西海岸干线Handsacre Junction连接线在内的完整工程,则预计要到2040年5月至2043年12月之间才能完成。届时,HS2列车才可继续向伯明翰以北延伸,服务曼彻斯特、利物浦、格拉斯哥等方向,并带来约20分钟的旅行时间节省。
英国交通大臣Heidi Alexander在议会报告中指出,约三分之二的成本增加来自原项目范围遗漏、前期低估和项目交付效率不足,另有约三分之一与过去五年通胀影响有关。报告还承认,工程在2020年开工时,部分设计完成度仅约10%,导致后续实施中不断出现范围调整、设计补充、合同变更和施工组织问题。

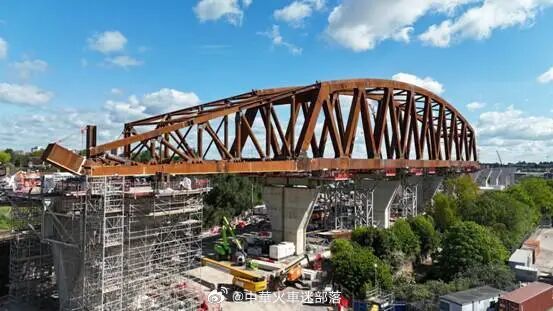

政府披露,截至2026年3月底,HS2项目已累计支出442亿英镑,项目既有预算消耗较快,但实际完成进度并未达到原有预期。为控制成本和降低实施复杂度,英国政府决定对HS2技术规格进行调整。其中最受关注的是最高运行速度由原计划360公里/小时降至320公里/小时。这意味着HS2将不再追求全球最高速度标准,而是转向与欧洲成熟高速铁路运营标准接轨。
英国政府认为,该调整有望节省10亿至25亿英镑,并至少缩短一年交付时间,主要原因是可减少超高速条件下的认证、测试和调试风险。根据初步评估,伦敦至伯明翰旅行时间仅增加约3分钟,但仍比现有线路快约30分钟。
除降速外,项目还将推迟建设与西海岸干线Handsacre Junction的连接,以缓解近期成本压力;同时放弃新线全自动运行方案。由于项目初期开行密度仅约每小时3列,未来逐步提升至每小时10列,完全自动化并非当前必要配置,反而会增加系统复杂性。取消自动列车运行后,信号系统可采用标准化的ETCS 2级方案。不过,HS2仍将保留未来每小时16列的能力储备,当运行频率超过每小时12列时,仍可能需要自动驾驶或驾驶辅助系统支持。
从项目演变看,HS2最初于2009年前后被设想为连接伦敦、伯明翰、曼彻斯特和利兹的Y形高速铁路网络,当时成本估计约300亿英镑。但在多年推进过程中,项目范围持续收缩:早期连接HS1和希思罗机场的方案被取消;2021年,东支线被削减;2023年10月,时任英国首相Rishi Sunak宣布取消二期多段工程,包括Handsacre Junction至Crewe、Crewe至Manchester以及伯明翰至东米德兰兹段。
这意味着HS2已由原来的全国性高速铁路网络,收缩为以伦敦至伯明翰为核心、并通过既有西海岸干线继续服务英格兰西北部和苏格兰的工程。当前英国政府并未选择取消项目,而是启动重置工程。2024年,英国工党政府宣布对HS2进行重置;2024年12月,Mark Wild出任HS2 Ltd首席执行官,负责推动项目回归可控状态。其目标是在932亿英镑成本水平下,于2037年底前实现Old Oak Common至Birmingham Curzon Street初期开通。
政府认为,当前取消HS2的成本可能与继续完成项目相近,但取消将导致既有建设成果难以发挥长期效益,并可能留下大量烂尾工程和土地处置问题。
HS2延期和成本激增反映出大型基础设施项目在前期论证、设计成熟度、技术标准选择、合同管理和治理机制方面的系统性风险。其教训在于,重大铁路工程不能仅以速度指标和政治承诺作为核心导向,而应在功能需求、建设条件、成本边界、运营组织和长期网络效益之间形成稳定平衡。
对于后续英国铁路投资而言,HS2仍可能释放伦敦至西米德兰兹走廊运能、带动站城开发和区域再生,但其公共信任已受到明显冲击。英国政府估计,HS2相关站点和车辆基地周边未来十年可带动约200亿英镑经济增量,形成超过6.3万套住房和4.9万个就业岗位;伦敦Euston地区长期开发潜力则可能带来约410亿英镑经济贡献。(铁路视点)
