关于湛江西站扩建期间同步加快推进西城快线三期建设的构想建议
一、背景与现状
湛江西站作为深湛、合湛、湛海等多条铁路交汇的核心枢纽,当前站台规模仅为3台7线、站房面积2.5万平方米。随着合湛高铁广东段开工建设,西站客流持续增长,现有运力已难以满足需求。据公开信息,湛江西站将扩建为12台26线,扩建周期预计持续至2029年。

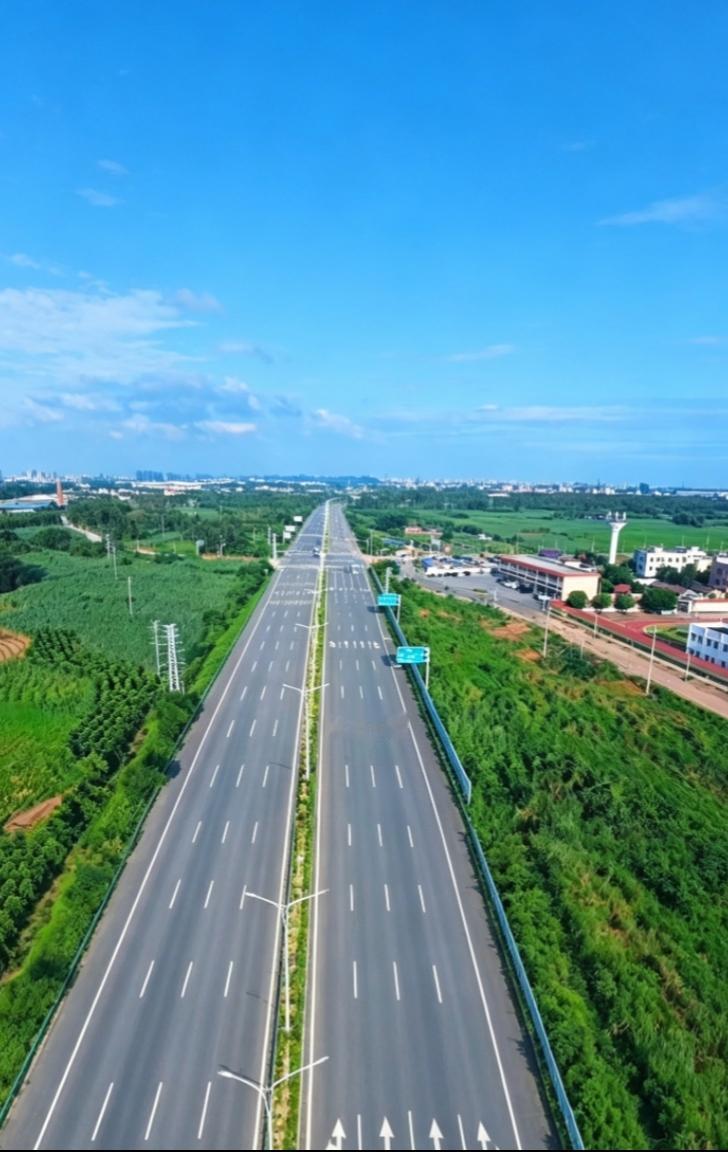

与此同时,遂溪全县及雷州北部数十万群众往返湛江西站,仅能依靠国道G207、省道S374、疏港大道通行,存在红绿灯密集、货车混杂、节假日拥堵严重等突出问题,单程耗时长达40至60分钟。西城快线一期、二期已建成通车,东起赤坎北站路,西至玉湛高速志满出入口。规划中的三期线路全长约3.8公里,东接已通车的一、二期,向西下穿玉湛高速高架桥,终点连通X668(花卉大道),规划图纸已预留与西站枢纽互通接口,建设条件成熟。
二、同步建设的核心必要性
(一)缓解西站扩建期间交通拥堵,便民出行
西站扩建期间,站前配套道路和停车场将阶段性压缩通行空间,大量县域客流集中涌向疏港大道,极易形成长期堵点。若同步推进西城快线三期建设,遂溪、雷州北部群众可经快速通道直达西站,无需绕行麻章城区,单程缩短约20分钟,可分流疏港大道30%以上车流,从源头缓解扩建期间的出行难题。
(二)节约建设成本,避免重复施工
西站扩建与西城快线三期同步施工,可统筹征地、管线迁改资源,一次性完成玉湛高速下穿、沿线电缆及灌溉管网迁移;分开建设则需重复开展交通评审、高速占道审批,徒增数百万手续成本。两套工程同步开展路基、绿化、市政管网施工,施工队伍与机械可统筹调配,减少重复进场费用,大幅节约综合投资。
(三)强化枢纽辐射能力,支撑区域发展
合湛高铁通车后,遂溪南站客流将大量分流至湛江西站换乘。西城快线三期打通西部快速通道,可覆盖遂溪全域、雷州北部15万以上常住人口。同时,线路串联麻章物流园、遂溪现代农业基地、雷州北部农贸交易市场,完善货运物流快速通道;构建“主城区—湛江西站—麻章—遂溪—雷州北部”东西快速廊道,支撑西站TOD新城开发,提升西部片区土地价值。
(四)契合全市交通规划统筹部署
《湛江市综合立体交通网规划(2023-2035年)》明确提出构建“两横两纵三射”快速路网,西城快线三期是西部放射通道的关键节点。与湛江西站扩建同属市级重点交通工程,同步实施符合统筹规划、集中攻坚的项目推进逻辑。
三、项目同步建设实操可行性
施工难度方面,线路仅需下穿玉湛高速高架,桥下预留充足通行净空,无需修建高空跨线箱梁,全线3.8公里无复杂隧道和多重立交。资金方面,可采用“铁路配套资金+市政交通专项资金”分块统筹,减轻一次性大额支出压力。征地方面,可依托西站扩建征地工作专班同步推进,压缩前期筹备周期。
四、具体实施建议
建议将西城快线三期纳入湛江西站扩建配套交通工程打包立项,同步开展环评与高速下穿交通导改评审。同步在沿线预留公交接驳站点,开通遂溪、雷州北部直达西站快速公交,实现“高铁+快速路+公交”无缝换乘。
五、结语
湛江西站扩建与西城快线三期同步建设,是惠民利民、节约投资、完善枢纽的一举多得之举。若分先后建设,不仅造成三年以上群众出行不便,还将产生重复施工、资金浪费、路网衔接断层等多重问题。建议市级交通、发改、铁路部门统筹协调,将西城快线三期纳入西站扩建同期实施清单,力争2026年内启动征地与设计,2029年与扩建西站同步建成通车,真正打通遂溪、雷州北部群众往返高铁站的便民快速通道。
湛江西站扩建 西城快线 遂溪交通 雷州北部
